21栋
外墙涂料全部完成;
外架拆除2至17层完成;
内墙抹灰全部完成;
装修:
铺贴及腻子除7、13未完成其余全部完成。
22栋
结构封顶,砌筑完成,
抹灰2至28层完成;
外墙腻子2至14层二遍完成,
15至28层**遍腻子完成;
装修:
2到14层铺贴完成90%,**遍腻子2至18层完成80%。
23栋
内抹灰除7层外其余全部完成,
外抹灰全部完成,
外墙腻子2至14层**遍完成,
15至24层第二遍完成,
25至28层涂料完成;
装修:
铺贴2到28完成80%,
腻子2到12层第二遍完成,
14至18层**遍完成;
24栋
外墙抹灰全部完成,
外墙腻子全部完成,
17至18层面漆完成;
装修:
铺贴2到16层,铺贴完成85%,腻子2到16二遍完成75%;
25栋
外墙二遍腻子17至18层完成;
外墙抹灰全部层完成,
收口完成60%。
装修:
铺贴2到10完成65%;
腻子**遍2至10层完成,
二遍腻子完成60%。

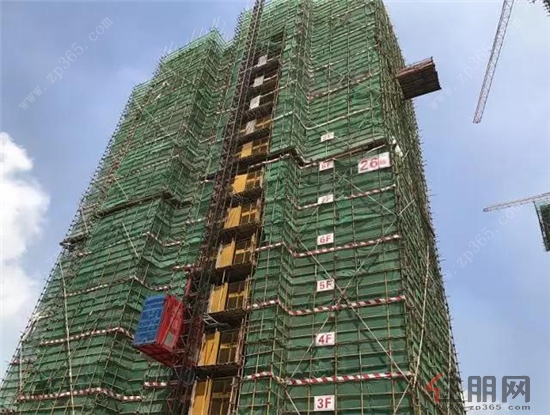

26栋
16层梁板浇筑完成,第2层砌体完成。
27栋
一单元18层墙柱钢筋绑扎完成,
屋面板安装完成70%,
二单元屋面梁板模安装完成50%,
砌体工程已完成4层。

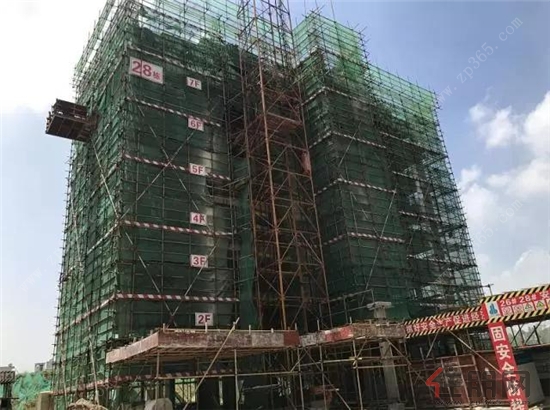

28栋
9层墙柱钢筋绑扎完成50%。
29栋
主体结构工程已经封顶,
二单元第4层砌体工程完成50%第,
5层砌体工程完成30%。

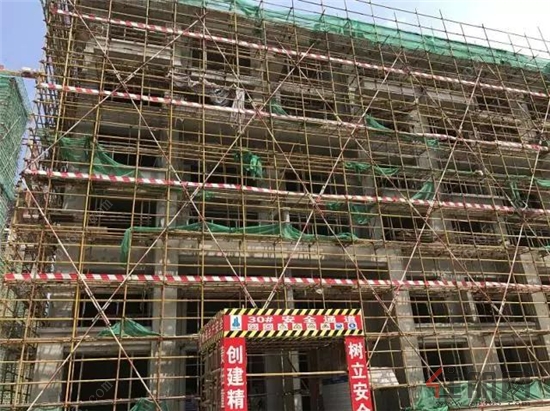

30栋
1-4层内墙抹灰完成,
5层内墙抹灰正在施工,
外墙抹灰基本完成。
31栋
外墙涂料完成,外架已拆除。
32栋
4层梁板浇筑完成。
33栋
3层梁板模板安装完成。
34栋
28层墙柱铝模正在拼装,
砌体施工2至23层完成。
35栋
26层梁板浇筑完成,
砌体施工2-6层完成。
36栋
26层墙柱铝模正在拼装,
砌体施工2-6层完成。
37栋
1单元9层墙柱铝模正在拼装,
2单元9层梁板铝模正在拼装。
38栋
38#8层梁板浇筑完成。
随着进度的推进,更多楼栋外面显露出来,能经得起风雨考验的色调和材质令人瞩目,这也预示着入住柳江碧桂园的时日越来越近了。
