七月盛夏,骄阳似火,空气中弥漫着炎炎暑气,但这丝毫不会影响施工人员的工作效率。接下来,就让我们一起来看看七月的联发滨江壹号都有哪些新的变化吧!
联发滨江一期

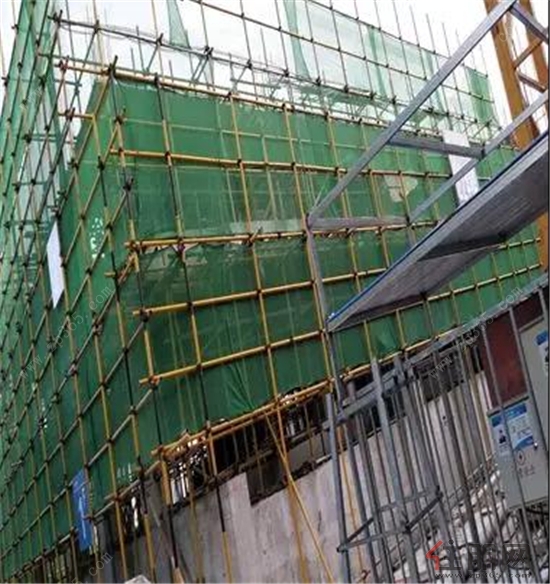

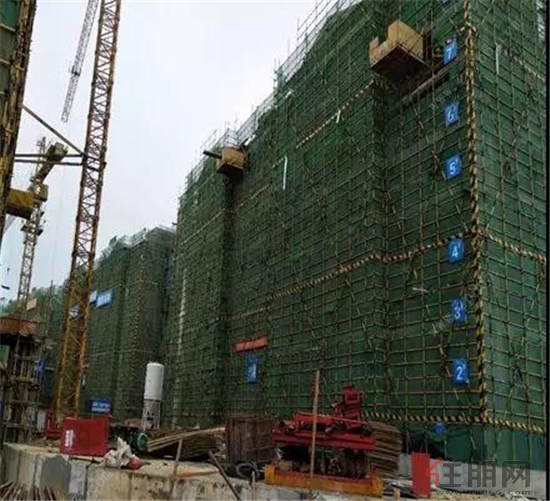

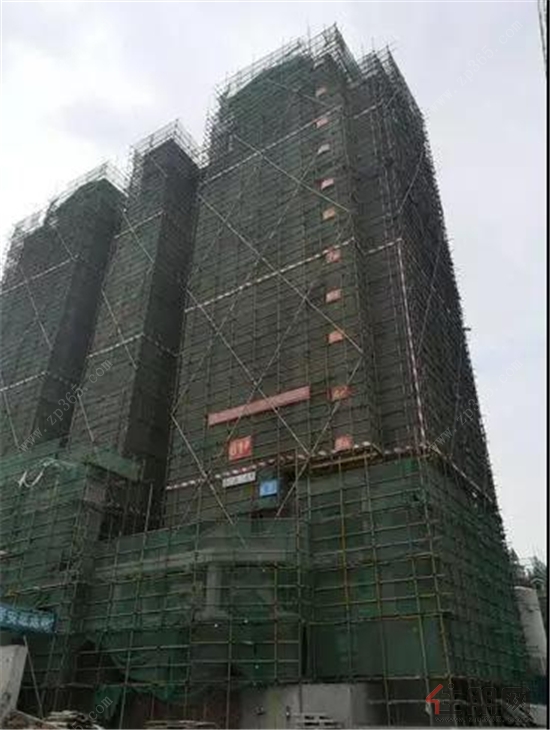

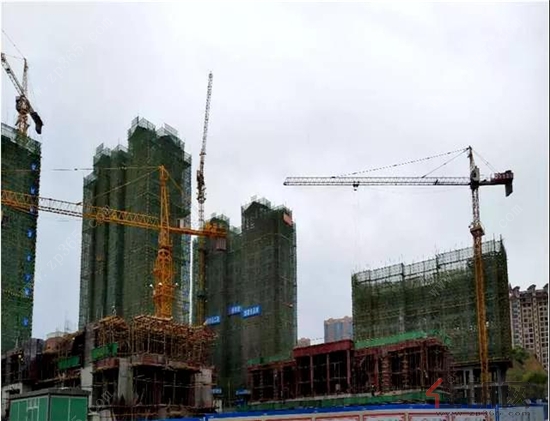

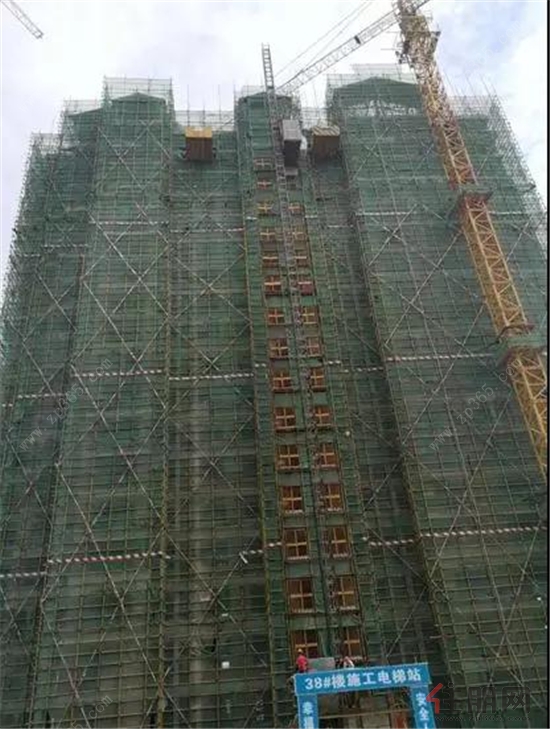

38#楼(18F)18层屋面板浇筑完成,斜屋面浇筑完成,砌筑16层

39#楼(17F)斜屋面浇筑完成,13层砌筑

50#楼(17F)斜屋面浇筑完成,10层砌筑

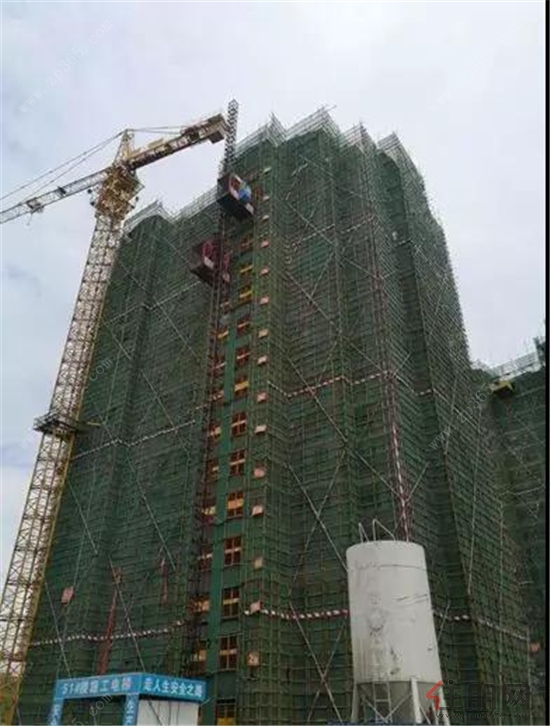

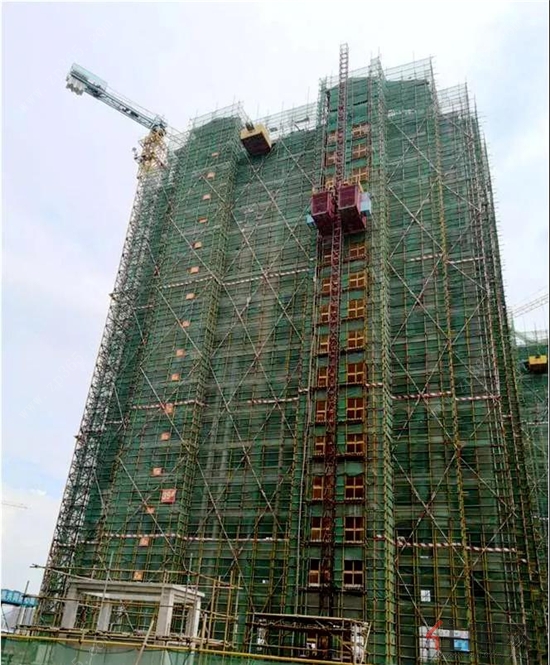

51#楼(16F)斜屋面浇筑完成,平屋面砌筑,门窗铝合金安装15层,内墙抹灰屋面至3层完成

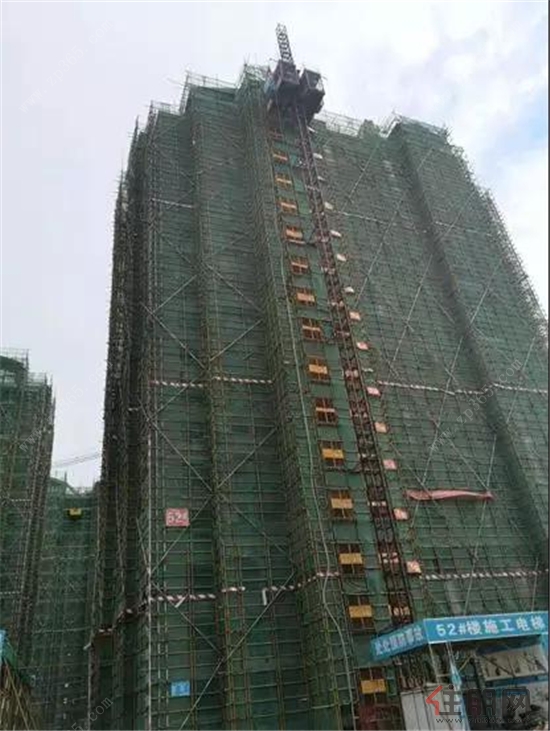

52#楼(16F)主体结构完成,斜屋面浇筑完成,砖砌体已完成,门窗铝合金已完成,内墙抹灰已完成

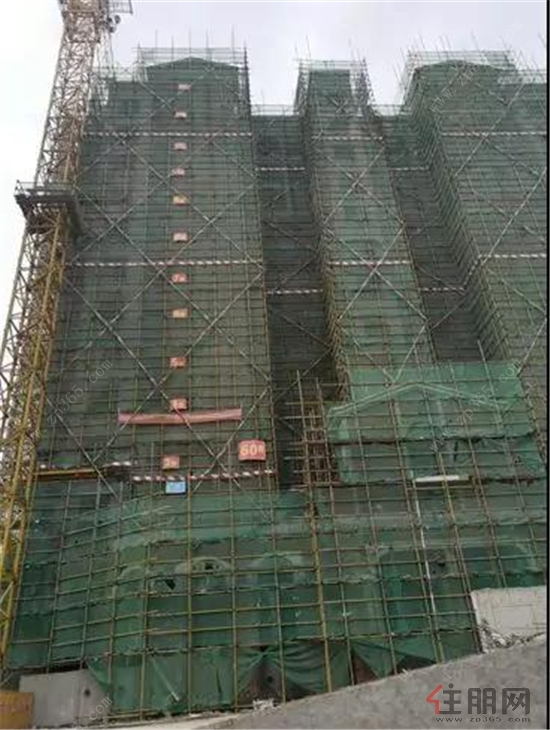

60#、61#楼(12F)主体封顶,砖砌体已完成,栏杆安装完成,内墙抹灰屋面至2层,外墙抹灰屋面至2层,外墙开始刮腻子

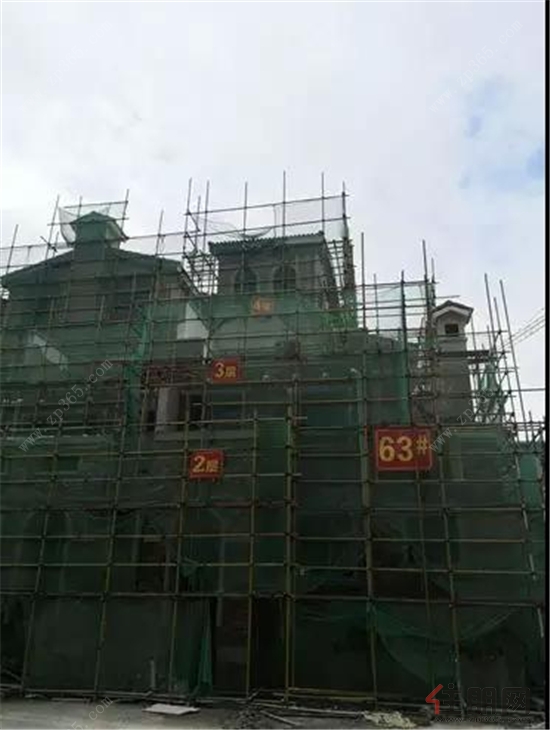

63、67#外墙抹灰完成,内墙抹灰完成,外墙涂料屋面至2层

62、65#、67外墙涂料完成,外架拆除
联发滨江二期

9#楼大面积基本完成

10#楼完成砖砌体抹灰六层施工

11号楼封顶,砌筑第6层

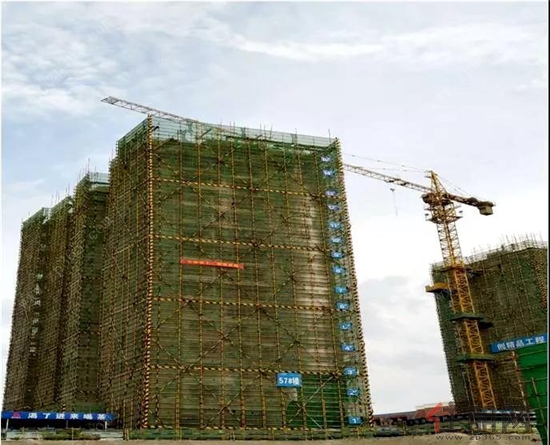

57#完成封顶、完成十层砌体

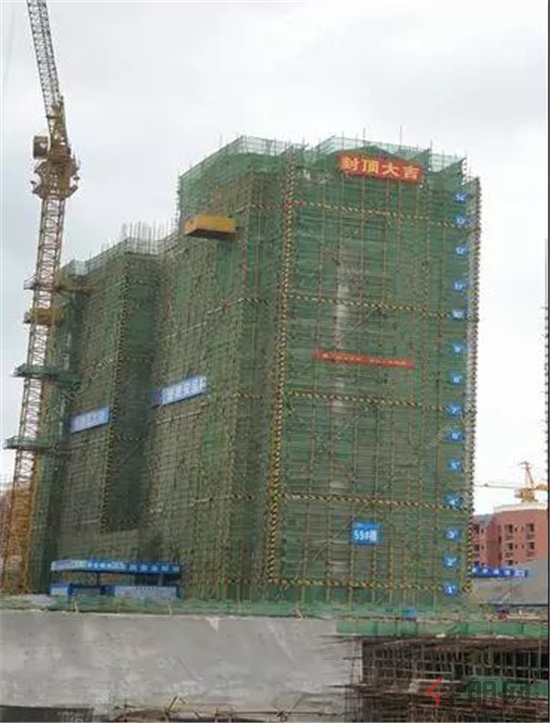

59#楼完成封顶、完成十层砌体

12#13# 15#楼完成封顶

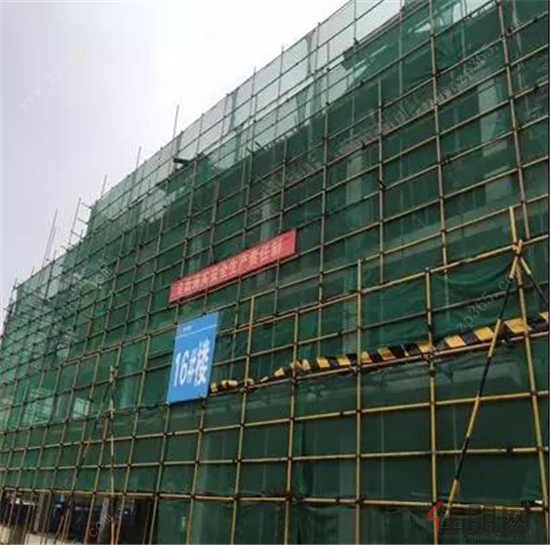

16# 17# 18# 楼完成封顶


21#和22#二层结构完成施工三层结构, 23#完成封顶

19#楼完成三层梁板,25#楼3层梁板

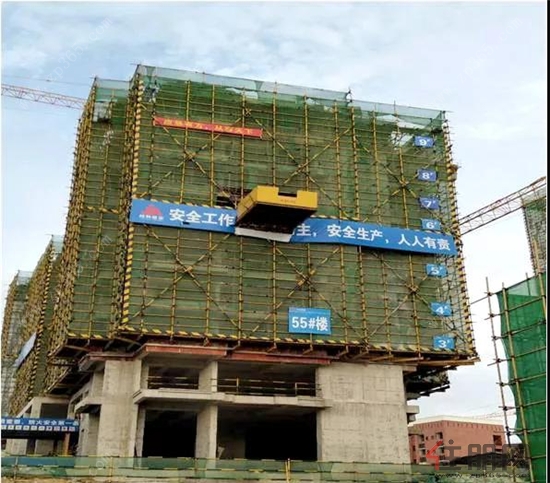

55#楼完成13层梁板施工

58#楼完成9层梁板装模完成

53号楼和56号楼三层梁板完成施工
