落叶伴着寒意 初冬悄然而至
时间的齿轮不断前行
新家的模样越来越清晰
随着工程进度的稳步推进
我们曾经在心里描绘无数遍的那个梦想
正一步步从图纸走向现实
随着12月的到来
您的家,报来新的喜讯
让我们共同来见证家的成长吧!
联发·滨江一期
38#楼
砖砌体砌筑完成
外架拆除完成
外墙抹灰已完成
室内地面打磨完成
园林围墙北面砌筑完成
西面防土墙绑扎钢筋,东面挡土墙砌筑完成
南侧围墙砌筑,东侧填土整平
室内给水管安装已完成
两侧化粪池已安装完成
39#楼
砖砌体砌筑完成
外墙抹灰基本完成
外架拆除完成
外墙涂料施工屋面至9层
室内地面打磨至6层
室内给水管安装完成
50#楼
砖砌体砌筑完成
外墙抹灰基本完成
外墙涂料屋面至15层
南侧完成两吊,外架拆除完成
地面打磨至7层
刮第二道腻子至7层
走廊地砖安装至6层
开凿,铝合金条安装完成
公装装修,室内给水管安装至5层
南面回填土已完成
室内给水管至4层
51#楼
楼屋面至12层外墙涂料完成
东面涂料已完成
北面两台底漆完成
西面腻子打磨完成
两吊涂料完成
南面涂料三吊完成
外架拆除完成
地面找平完成
百叶窗安装完成
现场建筑材料清理,室内电梯安装完成
室外管网北面主管预埋完成
西侧围墙绑扎钢筋,南侧围墙砌筑
屋面至5层刮腻子已完成
铺走廊地面瓷砖安装完成
瓷砖已安装完成
公装装修,电梯门套安装完成
水电穿线至10层
52#楼
屋面至8层外墙涂料
东面涂料完成
北面涂料一吊完成
西面涂料已完成
南面涂料四吊完成
北面塔吊拆卸完成
地面找平完成
百叶窗安装完成
现场建筑材料清理完成
南面开始回填土
北面室外管网砌筑井口
室外管网北面主管预埋
室内电梯安装完成
公共走廊装修安装完成
公装装修,消防地下室主管安装,外立管完成
防火门安装完成
60#楼
主体外架拆除完成
外墙涂料完成
外架拆除完成
电梯安装基本完成
室外管网已基本预埋完成
主楼公共部位装修完成
公装装修,西侧挡土墙浇筑完成
北面绿化池砌筑完成
消防立管已完成
门楼架子搭设,消防路整平浇筑完成
西侧园林种植,消防喷淋系统已安装完成
消防地下室主管安装完成
外立管完成
防火门安装完成
61#楼
砖砌体砌筑完成
外架拆除完成
外墙抹灰已完成
公装装修,室外管网北面已完成主管预埋
排水支管安装,室内地面打磨完成
园林围墙北面砌筑完成
西面防土墙绑扎钢筋,东面挡土墙砌筑完成
室内给水管安装已完成
两侧化粪池已安装完成
62#楼
一层室外回填土
室外给排水主干管道预埋安装完成
园建砌筑、树苗种植绿化已完成
园林水电线路预埋、围墙已浇筑完成
消防立管已完成
消防路整平浇筑完成
室外给水、消防喷淋系统已安装完成
63#楼
一层室外回填土
室外给排水主干管道预埋安装完成
园建砌筑、外围挡土墙已完成
树苗种植绿化、园林水电线路预埋已完成
消防立管已完成
消防路整平浇筑已完成
消防喷淋系统已安装完成
65#楼、66#楼、67#楼
65#楼已基本完成设计内容
一层室外回填土
室外给排水次干管道预埋安装完成
园建砌筑、外围挡土墙已完成
树苗种植绿化、园林水电线路预埋已完成
地下室地面找平完成
消防立管已完成
消防路整平浇筑完成
消防喷淋系统已安装完成
66#楼已基本完成设计内容
一层室外回填土
室外给排水次干管道预埋安装完成
园建砌筑、外围挡土墙已完成
树苗种植绿化、园林水电线路预埋已完成
地下室地面找平完成
消防立管已完成
消防路整平浇筑完成
消防喷淋系统已安装完成
67#楼已基本完成设计内容
一层室外回填土
室外给排水次干管道预埋安装完成
园建砌筑、外围挡土墙已完成
树苗种植绿化、园林水电线路预埋已完成
地下室地面找平完成
消防立管已完成
消防路整平浇筑完成
消防喷淋系统已安装完成
联发·滨江二期
9#楼
10#楼
12#楼
16#楼
18#楼

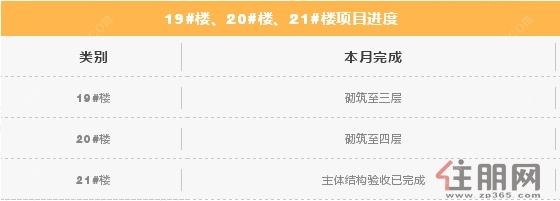

21#楼

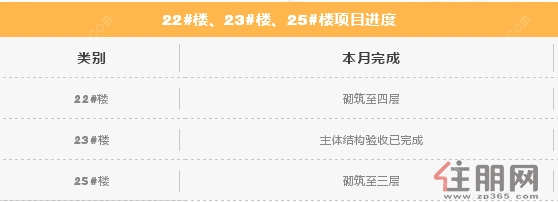

23#楼
53#楼
56#楼
联发·滨江三期
1#楼
2#楼
29#楼
31#楼
32#楼
