  其他  | 来源:柳州房产街  作者:admin  时间:2018-10-18
收 藏
楼盘名:*姓名:*手机:*

联发·君悦A

1#楼1-6层外墙涂料完成100%

1-6层百叶安装完成100%

1~6层地面找平完成100%

1~6卫生间防水完成100%

1-6层外窗安装完成100%

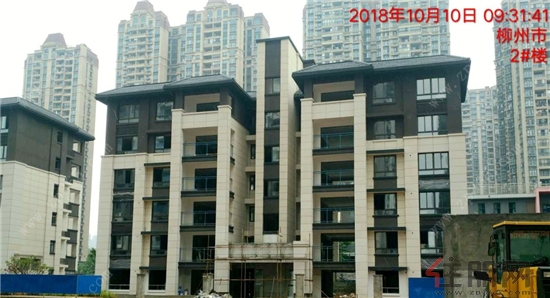

2#楼外墙涂料6-1层完成100%

1~6层卫生间防水完成100%

1-6层地面找平完成100%

6-2层外窗安装完成100%

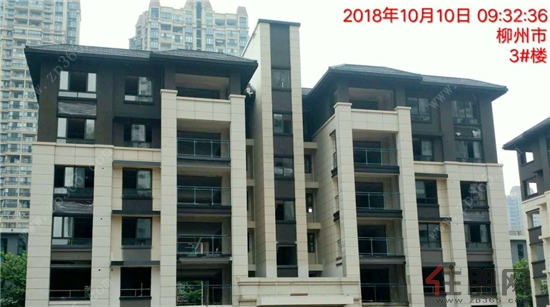

3#楼屋面~1层外墙涂料完成100%

6-1层卫生间防水施工完成100

1~6层地面找平完成100%

3-4层外窗安装完成100%

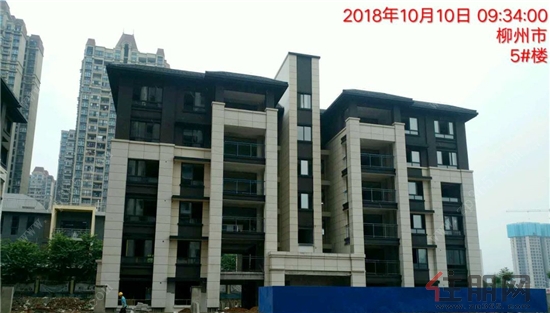

5#楼屋面~1层外墙涂料完成100%

6~1层卫生间防水施工完成100%

6-1层地面找平完成100%

2-6层外窗安装完成100%

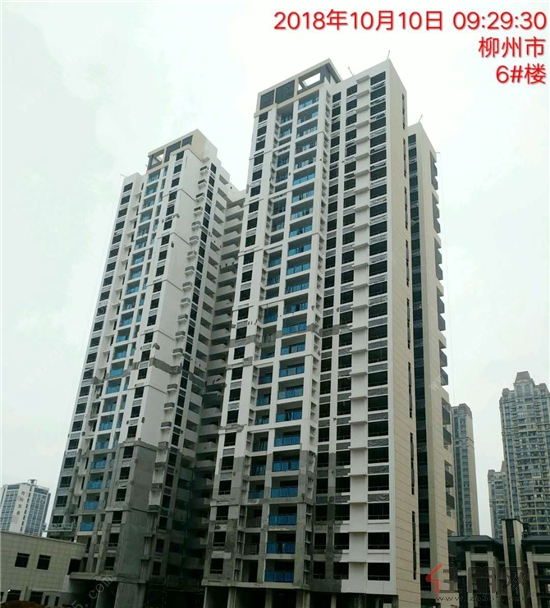

6#楼外墙涂料完成10%

25~1层内墙抹灰完成100%

25~6层地面找平完成100%

25-9层楼梯踏步找平完成100%

25~2层卫生间防水完成100%

25-15层凸窗完成100%

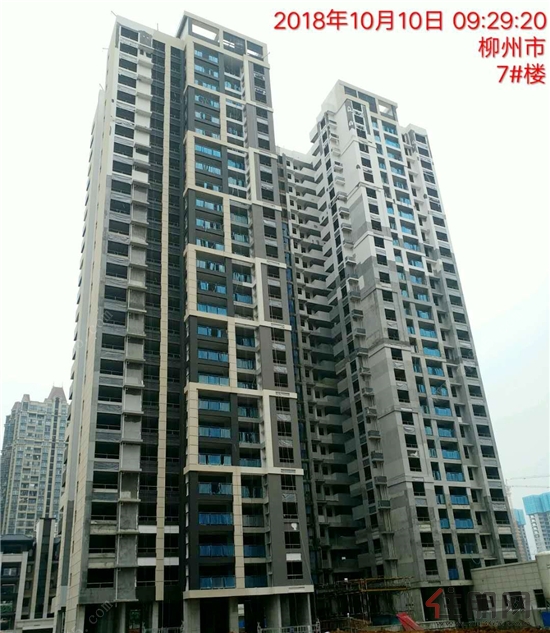

7#楼外墙涂料完成10%

内墙抹灰完成100%

26~2层卫生间防水完成100%

26-4层楼地面找平完成100%

26~10层楼梯踏步找平完成100%

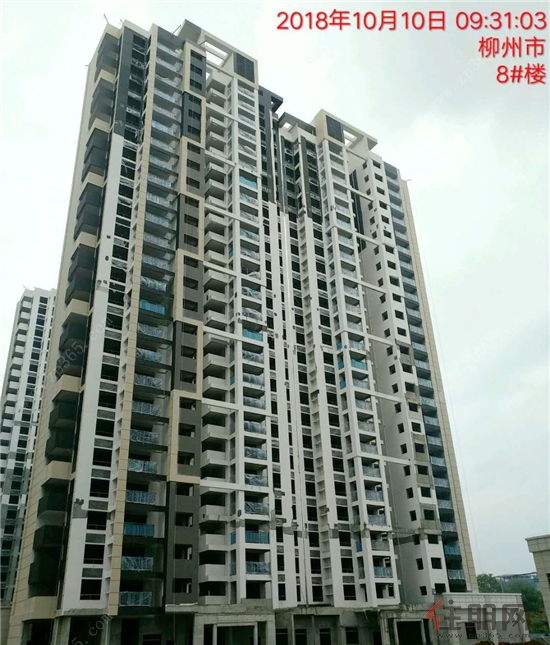

8#楼外墙涂料完成10%

26~3层卫生间防水施工完成100%

26~3层水泥砂浆地面找平完成100%

26~1层楼梯间踏步找平完成100%

26-10层凸窗完成100%

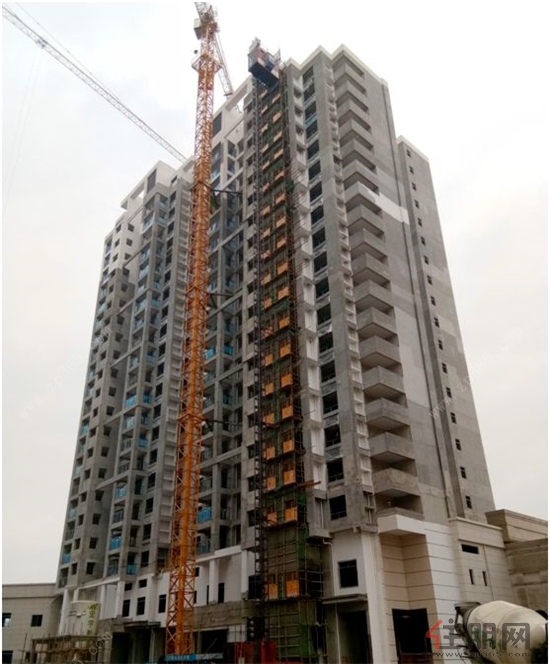

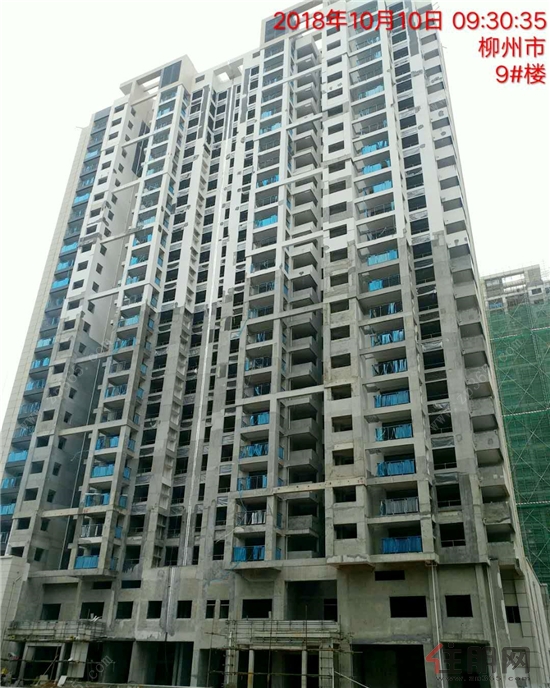

9#楼外墙涂料完成15%

内墙抹灰完成100%

25~6层卫生间防水完成100%

25~2层楼梯间踏步找平完成100%

25~6层楼地面找平完成100%

25-12层凸窗完成100%

联发·君悦B

10#楼

➤楼立面:

▲地面找平已完成

塔吊拆除已完成

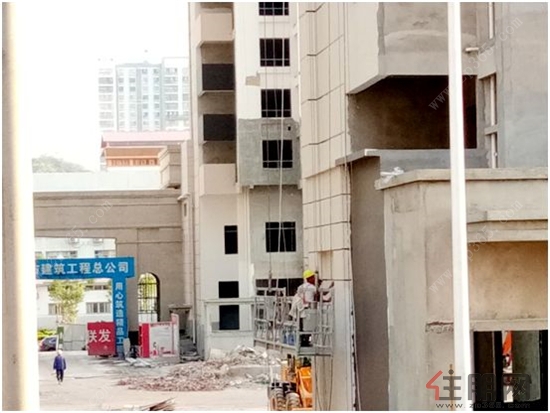

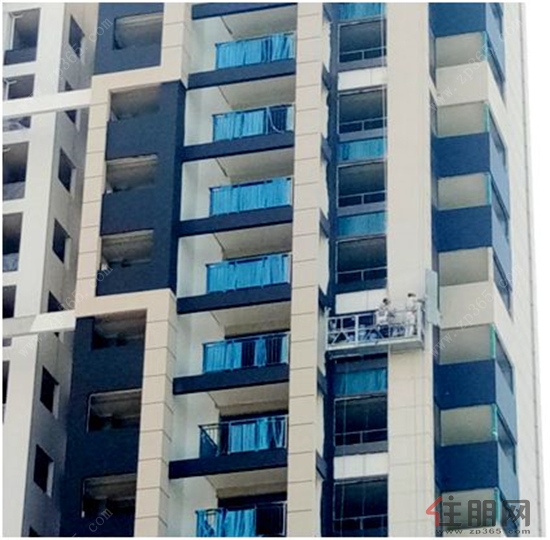

▲外墙涂料施工,西面、东面、南面已完成50%

11#楼

➤楼立面:

▲屋面机房电梯井墙体砌筑已完成

屋面机房电梯井抹灰已完成

屋面刮腻子,已完成

12#楼

➤楼立面:

▲外墙涂料施工已完成50%

▲施工升降机拆除已完成

13#楼

➤楼立面:

▲室内找平层,14层已完成60%,15~20层已完成

外架拆除已完成

屋面隔热砖作业已完成

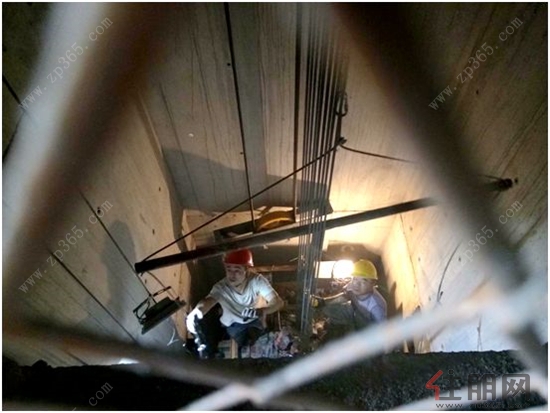

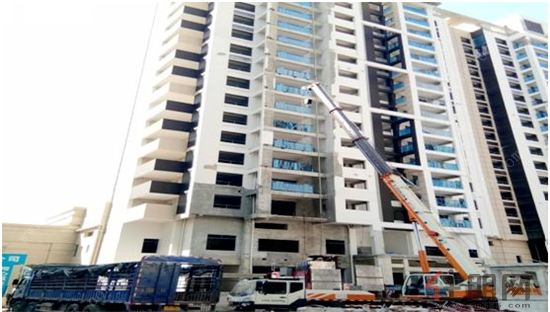

▲电梯安装已完成60%

关键词:
联发·君悦壹号工程进度家书
责任编辑:温琴
分享到:
网友评论
已有0条评论,点击查看
登录
您还未登录,只有登录才能发表评论,或 登录 后发表评论。  马上注册
全部评论
还没有人评论,来说两句?
资讯排行榜
热门专题更多>>
热门楼盘更多>>
柳州最新楼盘更多>>
 回到顶部
 去点评资讯
 资讯首页
 拨打96355
 手机客户端下载
住朋网新房app点击或扫描下载
